那須メガソーラー建設工事

実績概要

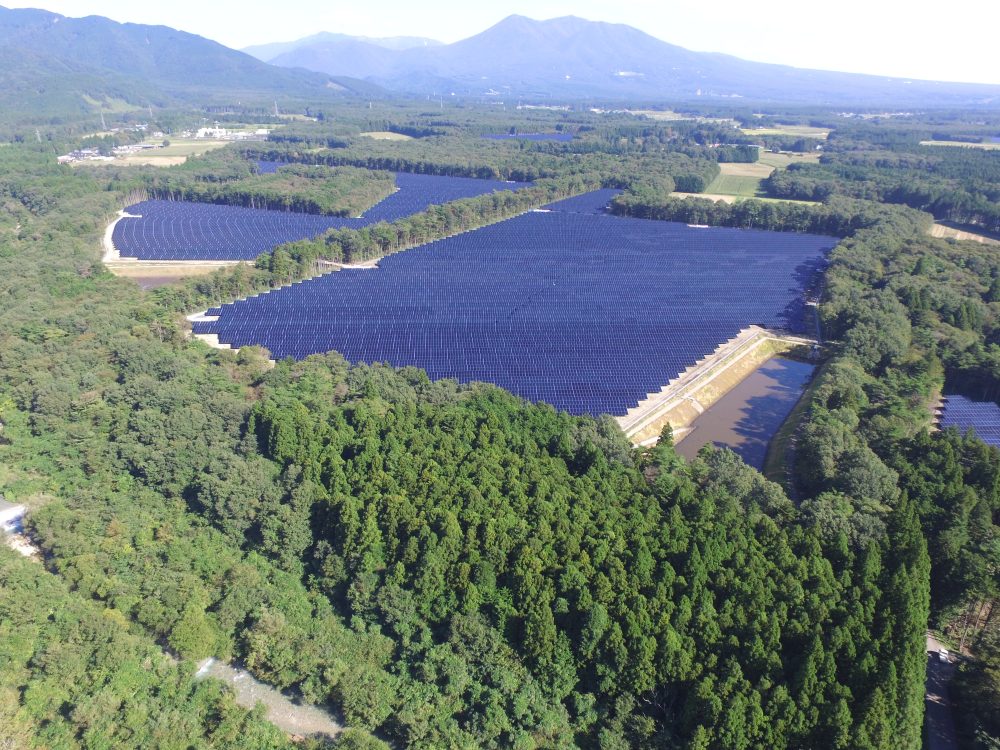

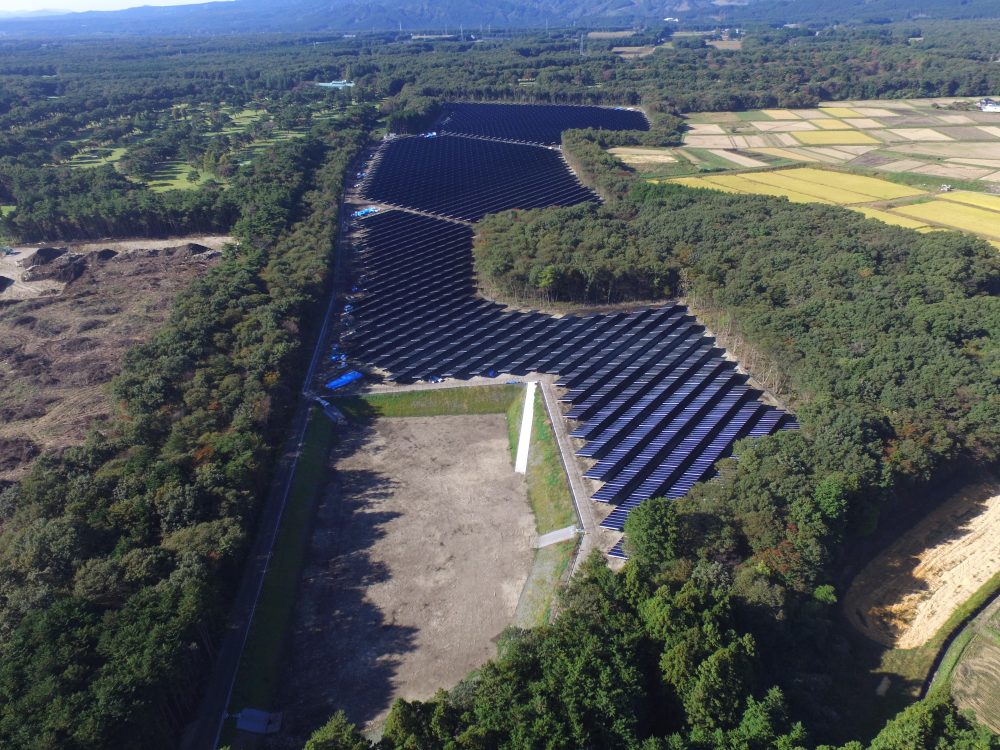

総発電量114.4Mwの発電所建設工事。一般家庭34,320戸分の年間必要電力量に相当します。計画地は自然環境が豊かな地域で、調整池、排水路には小動物が避難できるようなスロープを設置するなど、そこに生息する動植物への配慮が充分なされての施工計画が求められるとともに、皇室の御用邸への経路至近であり、その経路からパネル等を目隠しする必要もありましたが、無事2023年6月30日に完成引き渡しとなりました。

施工地 栃木県那須塩原市
発注者 東芝エネルギーシステムズ株式会社
施工用途 発電所
規模 伐採面積:1091.022㎡、発電量:114.4Kw、土量:392.564m3
竣工年 2023年

施工担当者からのコメント

小澤 龍一

施工場所が点在し、搬入路の確保が難しい工区もありましたが、施主及び地元の方の協力のおかげで工事を進めることができました。
伐採から始まり、土工事とパネル設置、電気工事の工程調整を行い、協力しながら無事工期内での竣工を迎え、また、変電所基礎については、時間のないなかで技術部に設計して頂いたおかげで変電設備設置に間に合わせることができました。協力して頂いた関係者の方々に感謝いたします。
